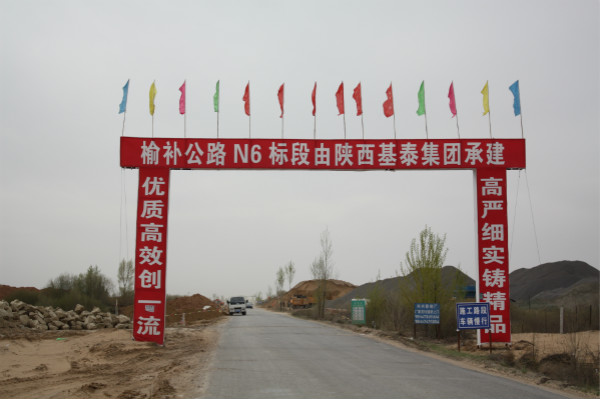

2015年 10月20日基泰建设公司中标榆林至补浪河公路改建工程N6标段(L60+000—K67+578),合同总价3785万元,计划工期为240天。

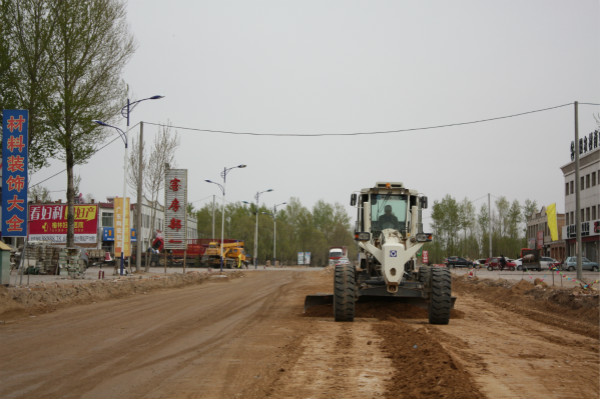

该工程于2016年3月12日组建项目部,同时进场施工,现有机械设备29台:自卸车12辆,平地机1台,压路机1台,洒水车3辆,装载机10台,挖掘机2台。3月23日开始施工土方,目前,挖土方已完成1.5万方;填土方已完成3.6万方。涵洞工程完成圆管涵28米,砂砾封层已完成800米。
材料进场情况,购进碎石49550方占总量的85﹪,砂砾15600方占总量的98﹪;粘土16000方占总量的70﹪;粉煤灰6400吨占总量的89﹪。各种附属工程用钢筋等材料全部到位。
工程计划:土方工程4月20日前完成,路床整形4月10日至4月16日完成,涵洞工程4月10日至5月5日完成,砂砾封层5月6日至5月20日完成,灰土碎石层5月15日至6月15日完成。
